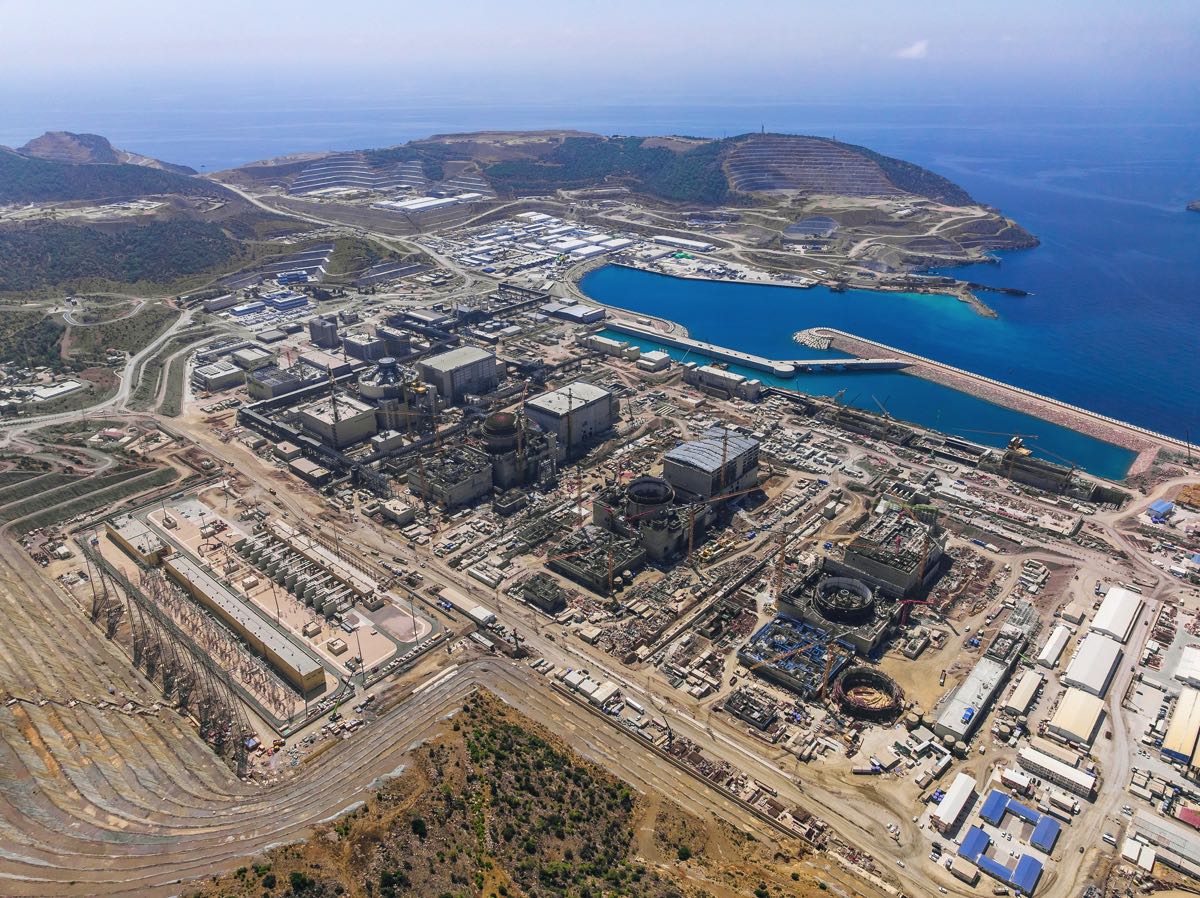

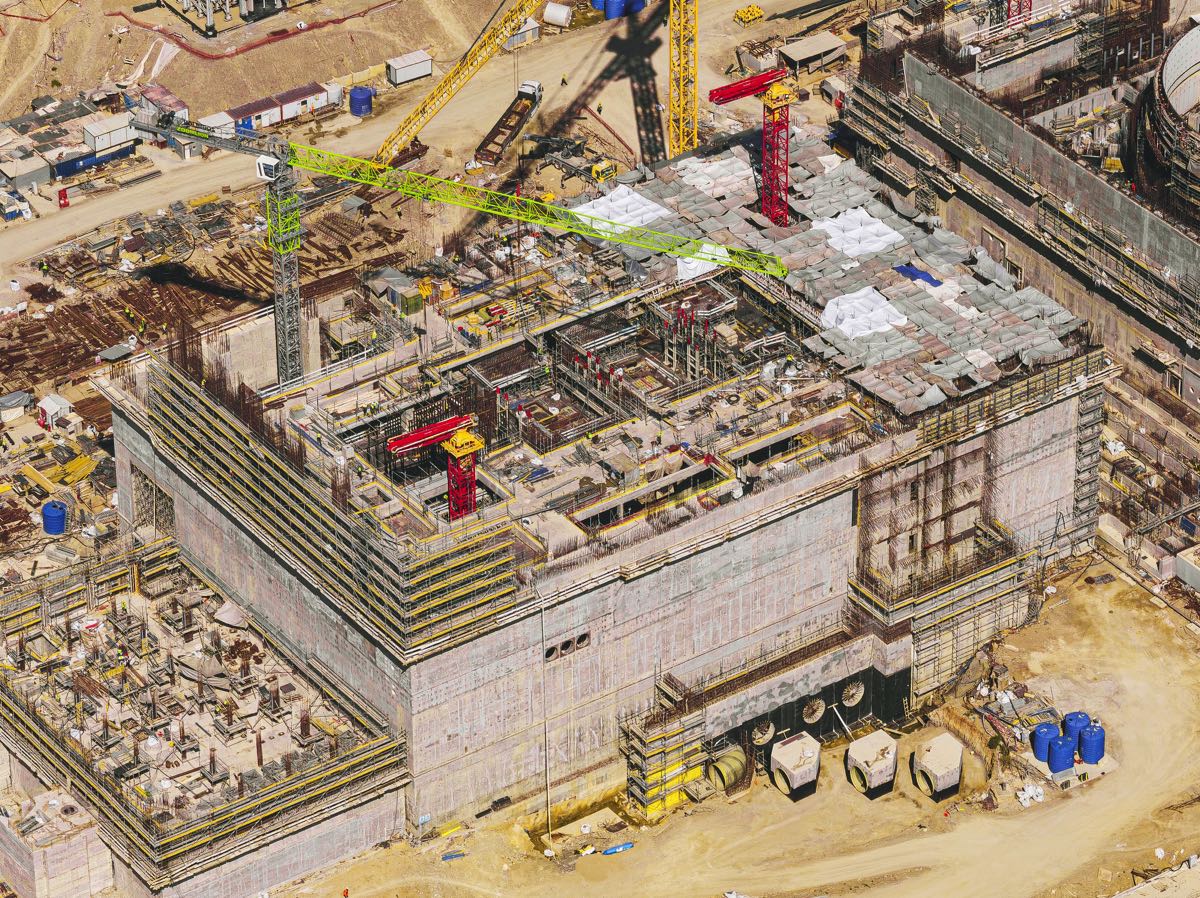

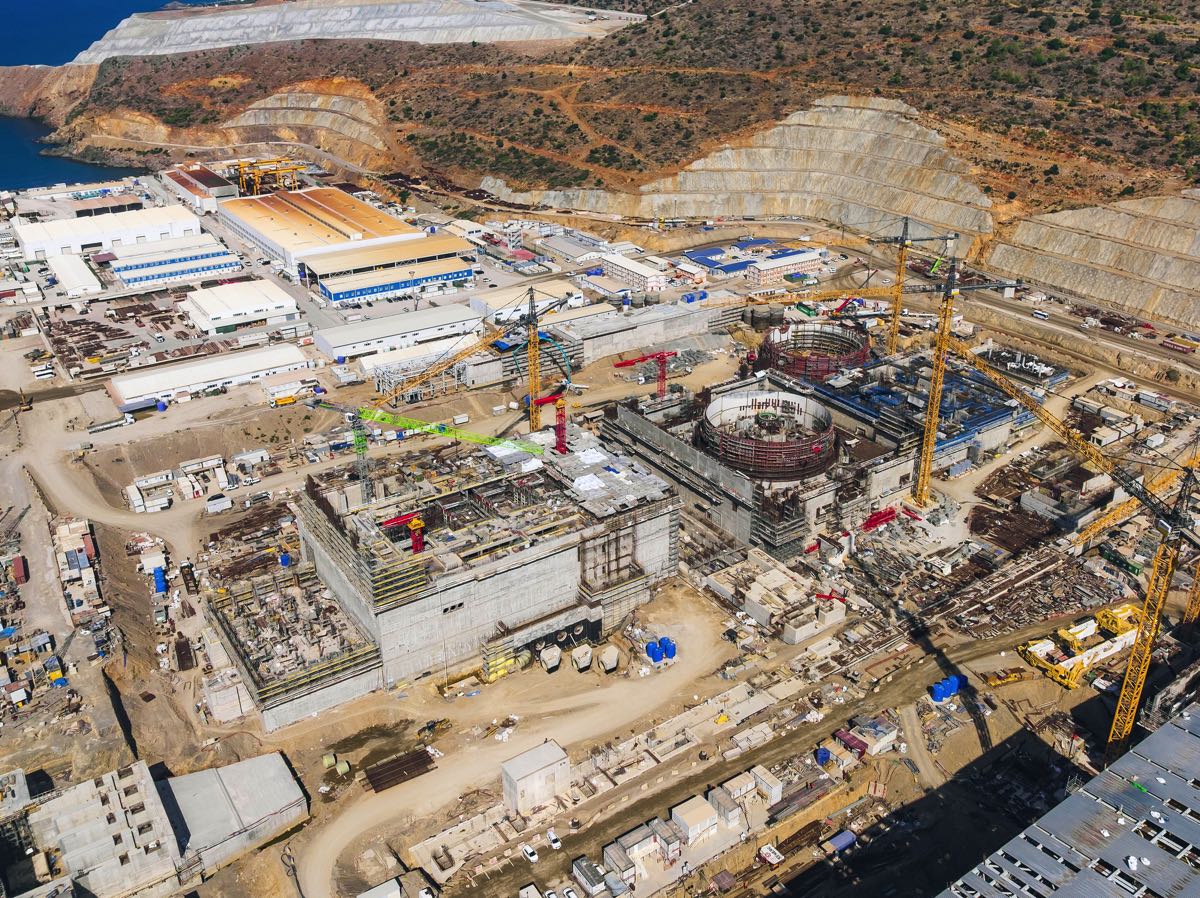

HidrojenHaber – Rosatom tarafından Mersin’de inşa edilen Akkuyu Nükleer Güç Santrali’nin 4. güç ünitesinde, makine dairesi binasının +18 metre kotundaki plakasına yönelik beton dökme çalışmaları tamamlandı. Ekipler, bir sonraki aşama olan türbin ünitesi temelinin hazırlıklarına geçti.
1.801 METREKÜP BETON DÖKÜLDÜ

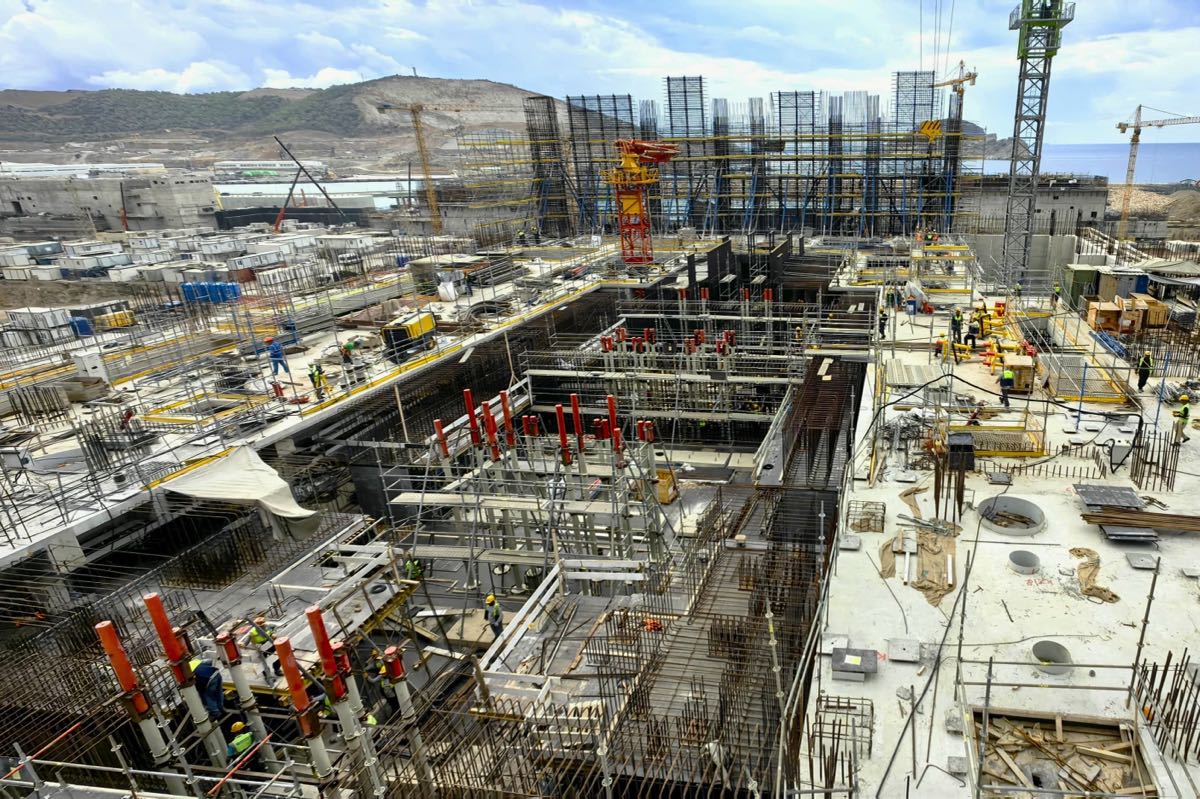

İki vardiya halinde yürütülen çalışmalarda 120 uzman görev aldı. Donatı işlemlerinin ardından beton pompalarıyla toplam 1.801 m³ beton döküldü ve yapıdaki boşlukların giderilmesi için vibrasyon uygulandı. Plaka, yüksek dinamik yüklere dayanacak yatay taşıyıcıyı ve makine dairesinin zeminini oluşturacak.
TÜRBİN TEMELİ İÇİN HAZIRLIK BAŞLADI

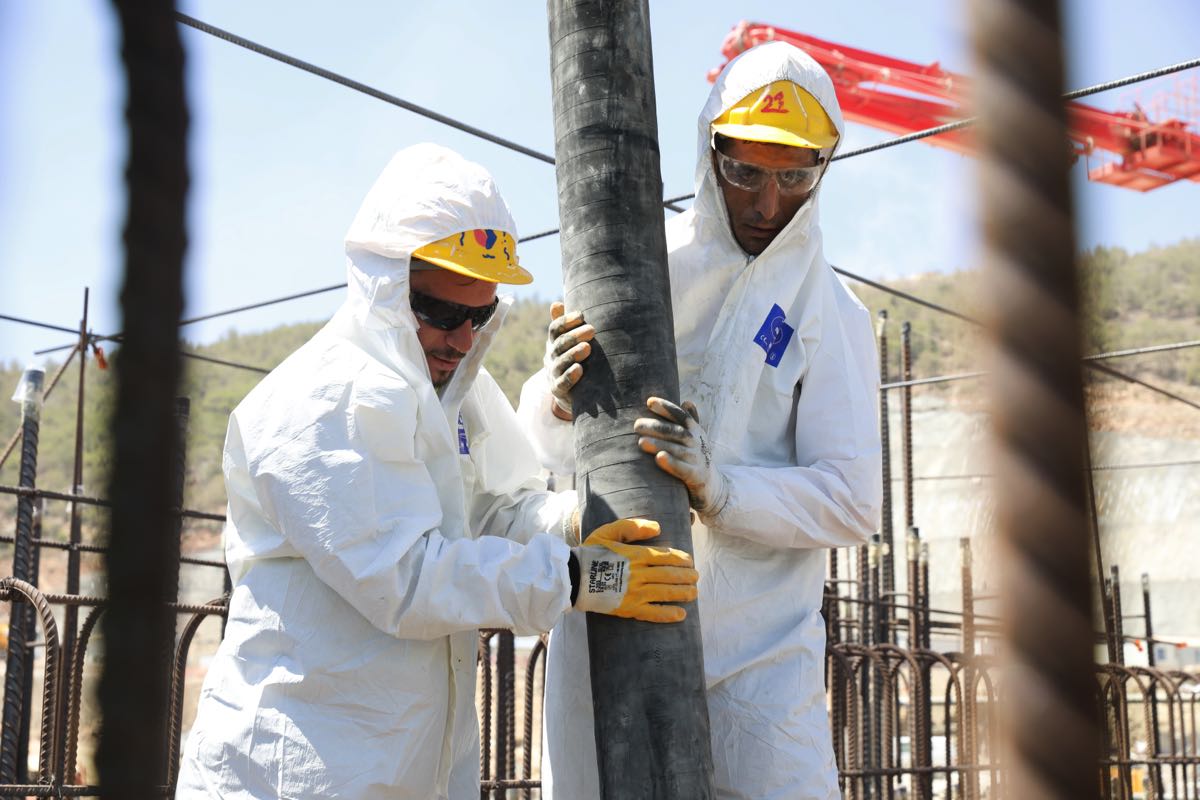

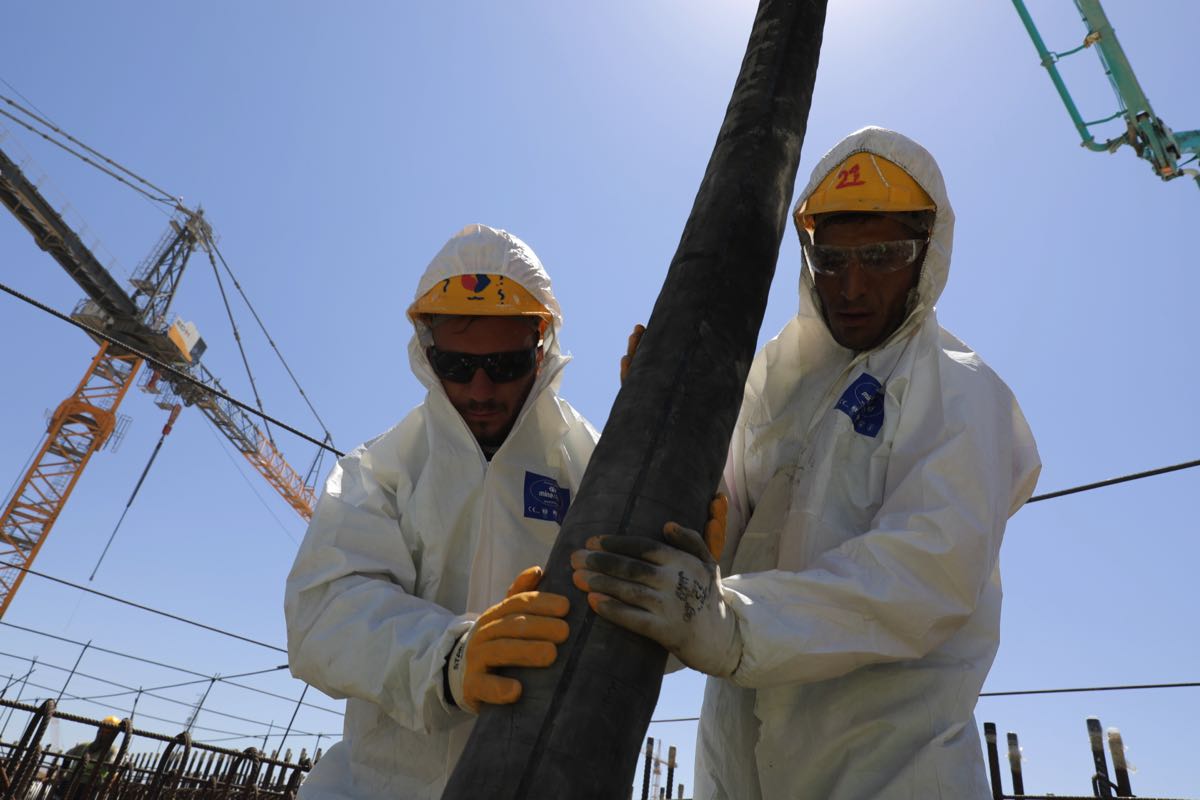

Türbin, mil döndürme cihazı ve jeneratörün bakım çalışmalarına hizmet edecek bölümün ardından türbin ünitesinin temeline odaklanıldı. Beton dökümünden önce 308 ton yüksek dayanımlı çelikten donatı kafesleri hazırlanacak, toplam 69 ton ağırlığındaki gömülü elemanlar ile ankraj grupları monte edilecek.
Kalıp sistemi, 2.238 m³ beton karışımının oluşturacağı basınca dayanacak şekilde kurulacak. Türbin ekipmanının hassas biçimde yerleştirilebilmesi için temel eksenleri ayrıntılı jeodezik kontrolden geçirilecek. Akkuyu Nükleer A.Ş., çalışmaların santralin dört güç ünitesinde sürdüğünü bildirdi.
Anahtar Kelimeler: Akkuyu NGS, 4. güç ünitesi, makine dairesi, türbin temeli, nükleer enerji
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
- Sibel Çetin
